兰州新区2x350兆瓦热电联产工程2号机组发电机端罩安装工作顺利完成

发布时间:2025-09-03    来源:   关键词:

8月30日,兰州新区2x350兆瓦热电联产工程2号机组发电机端罩安装工作顺利完成,更为后续冷却器包、出线罩等核心部件的安装作业铺平了道路,有力推动了整体工程建设进程。

考虑到此次安装设备整体尺寸较大、运输难度高的实际情况,该发电机定子采用三段式设计,分为一个装配定子线圈的定子中段,以及两个分别用于保护定子线圈、承载氢气冷却器与出线罩安装功能的端罩。

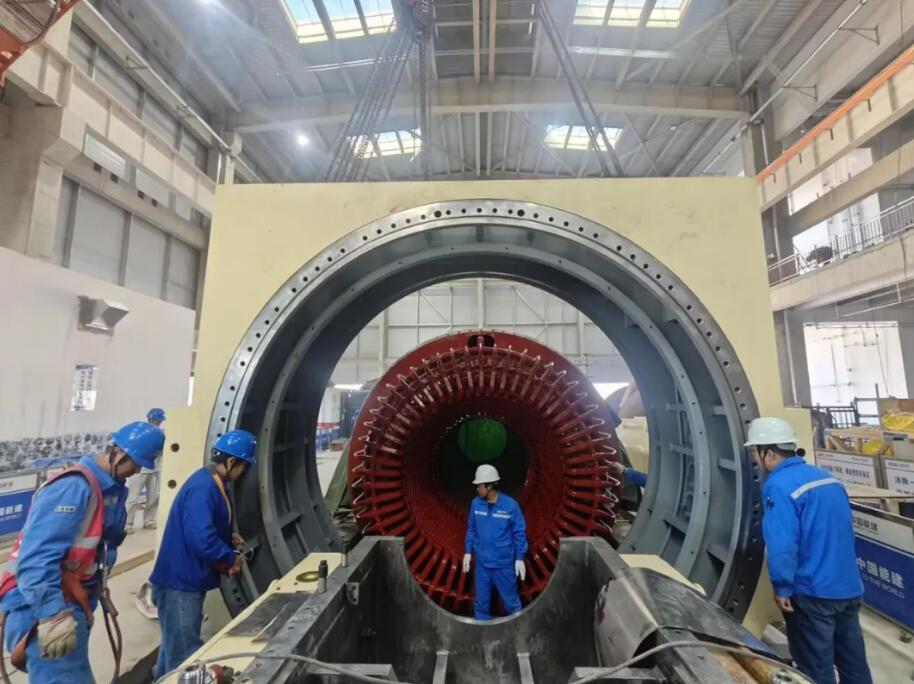

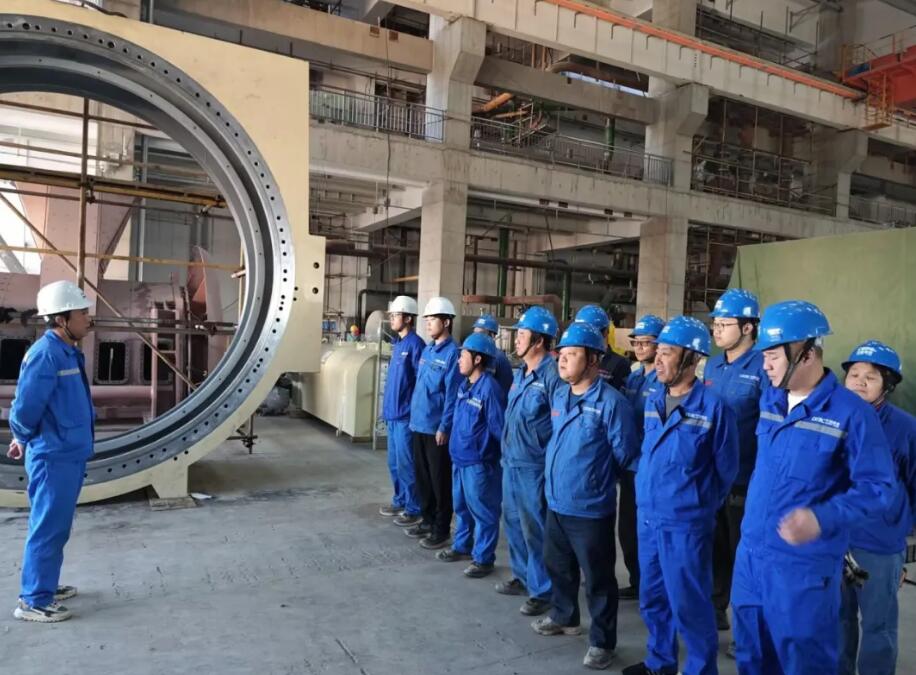

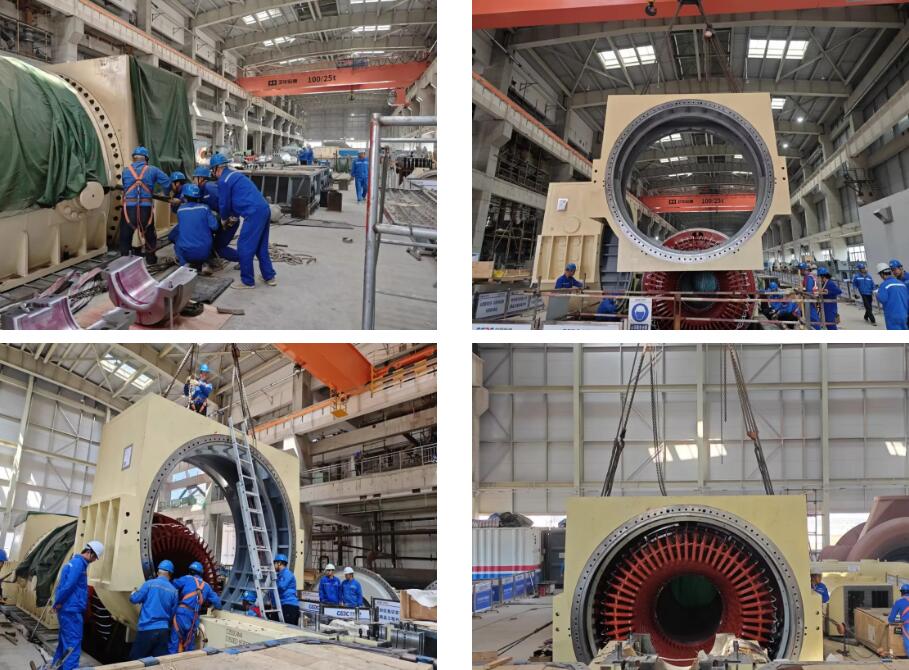

在安装作业过程中,项目团队面临多重挑战。一方面,端罩与定子中段的连接空间极为紧凑,对安装精度提出了严苛要求;另一方面,汽端罩与励端罩存在严格的安装顺序限制,必须先完成汽端罩安装,才能开展励端罩的装配工作。为攻克这一难题,安装人员经过反复研讨与现场推演,制定了科学详尽的施工方案:通过精准控制定子中段的来回推拉,为端罩连接预留出充足操作空间;同时,充分利用汽机房内专用行车设备,成功将长 400 厘米、宽 190 厘米、高 430 厘米、重量达 36.5 吨的端罩平稳吊装至指定安装位置,整个吊装过程精准高效,确保了设备安全无损。

在螺栓紧固作业环节,面对 144 颗连接螺栓的高强度紧固任务,安装人员严格遵循施工规范,采用专业工具分阶段、分批次进行紧固操作,确保每一颗螺栓的紧固力矩都符合设计标准,有效保障了端罩与发电机机体连接的稳定性与密封性。经过两天的连续奋战,项目团队最终圆满完成了发电机定子的整体组装工作。

此次 2 号机组发电机端罩的顺利安装,不仅充分展现了项目团队过硬的技术实力与高效的协作能力,更为后续发电机定子找中、穿转子等关键工序的开展节省了宝贵时间。
