8月29日,随着最后一罐混凝土精准注入232米高的模仓,广东能源集团所属汕尾电厂二期5、6号机组扩建工程项目(以下简称“汕尾电厂二期扩建工程”)5、6号机组烟囱外筒施工顺利到顶,标志着该项目单体建筑最高、施工周期最长的主体完成建设,为推进项目按期投产奠定了坚实基础。

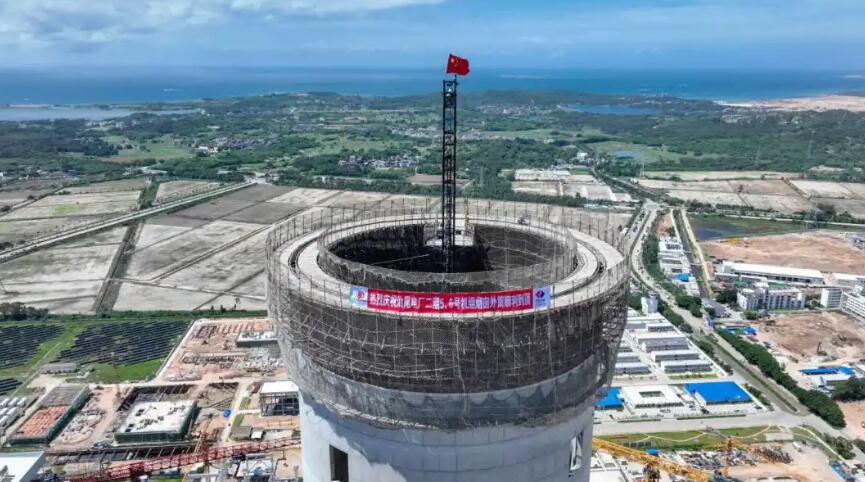

5、6号机组烟囱外筒施工顺利到顶

项目介绍

汕尾电厂二期扩建工程是广东省重点建设项目,由集团火电板块所属红海湾发电公司负责建设。项目规划建设两台1000兆瓦节能高效、清洁环保的超超临界煤电机组,总投资约79.42亿元,投产后年发电量约92亿千瓦时,对助力汕尾市“做实做强西承东联桥头堡、全力打造东海岸重要支点”具有重要意义。

5、6号机组烟囱外筒混凝土总量约12000立方米,钢筋用量约1700吨,采用了“三脚架翻模”的施工工艺。烟囱外筒施工期间,红海湾发电公司组织项目参建各方,严把工程安全关、质量关,先后攻克了“超高空大方量混凝土施工”“强风环境垂直运输”“清水混凝土质量控制”三大技术难关,历经280天奋战,烟囱圆满完成封顶,为后续钢内筒施工打下坚实基础,也为烟囱周边区域的安全施工创造了有利条件。

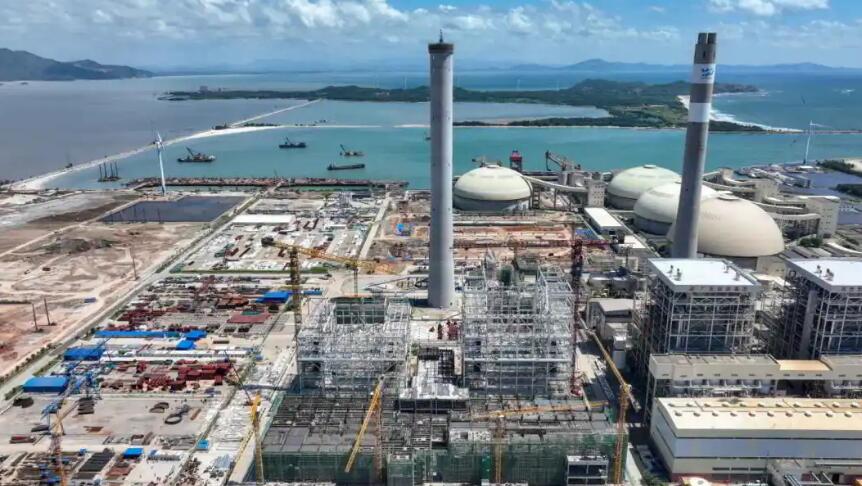

汕尾电厂二期扩建工程建设场景

红海湾发电公司作为集团系统内的大型火力发电企业,目前装机容量规模为2608.5兆瓦,是粤东地区500千伏联络线的重要电源支撑点和广东省骨干电源之一。红海湾发电公司牢记能源国企使命担当,截至2025年8月底,自投产以来累计实现上网电量约1819亿千瓦时,能源保供能力和机组可靠性水平持续提升。同时,红海湾发电公司坚持聚焦绿色低碳转型,加速培育发展新质生产力,自2024年以来,顺利完成4台在运机组通流改造,煤耗显著下降、效率大幅提升。

下一步,红海湾发电公司将聚焦省委“1310”具体部署,围绕集团“123高质量发展战略”,紧盯工程节点计划,全力推进项目建设,确保高标准施工、高水平建设,全力将汕尾电厂二期扩建工程建设成为示范工地、标杆工程、金牌机组,为进一步助力地方优化产业布局、推动经济发展贡献省属能源企业力量。
