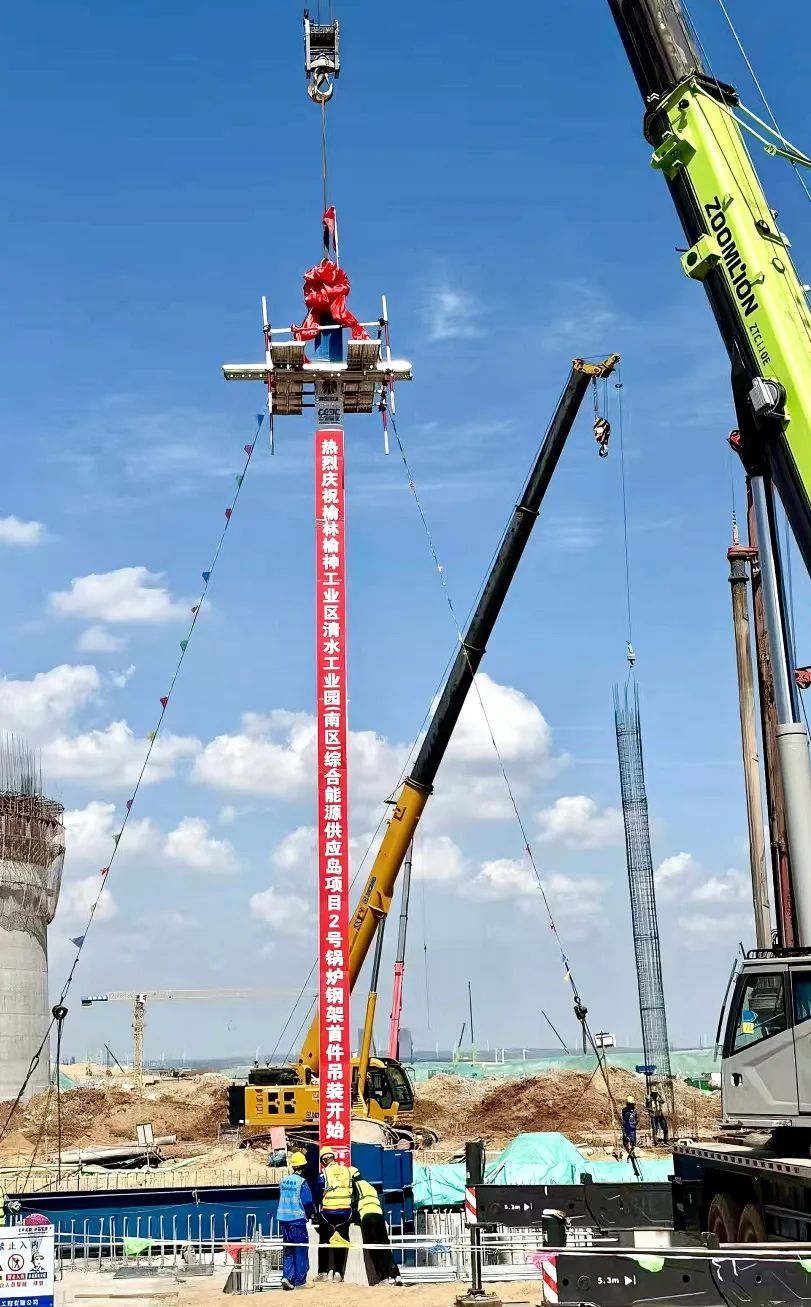

8月25日14时18分,榆林化学二期一阶段能源岛项目#2锅炉首件钢架顺利吊装完成,标志着#2机组正式进入设备安装阶段。
该项目位于陕西省榆林市榆神工业园区,装机规模为3×1250t/h超临界煤粉锅炉 3×150mw超临界抽汽背压式汽轮发电机组。包括主厂房、锅炉房、锅炉、汽轮发电机组、除尘装置、能源岛变电所、能源岛各装置配套的配电室、机柜间、分析小屋等建安工程。


该锅炉钢架采用全钢结构,以高强螺栓连接,结构安全可靠,安装精度高。锅炉宽度在3.2米至6.8米区间内总跨度达34.8米,k1-k8区域深度累计58.1米,结构跨度大、覆盖广。钢架系统包含立柱、横梁、垂直及水平支撑、顶板梁、平台扶梯等核心组件,共分六个层级有序安装。

该项目在继承一期工程的基础上,以煤热解、煤焦油加氢及粉焦气化技术为核心,通过系统集成这些技术,不仅进一步拓展了产业链,还探索出了煤基烯烃与煤基芳烃协同发展的新模式。项目建成投产后,预计年产聚烯烃、芳烃等化工产品将超过400万吨,实现煤化工产业高端化、多元化、低碳化发展。
