广西来宾抽水蓄能项目对外衔接道路林秀中桥顺利完成吊装作业

发布时间:2025-05-13    来源:   关键词:

日前,广西来宾抽水蓄能电站对外交通衔接道路工程的第二座控制性桥梁——林秀中桥,顺利完成吊装作业。

广西来宾抽水蓄能电站对外交通衔接道路工程起于忠良乡附近国道g355连接线平交处,沿途跨越蒙江河两次,途经六哄村、新村等多个村落,最终与上下库连接线相接。全长约8.0193公里,其中,林秀中桥全长66米,桥面宽9米,单跨20米,采用预制箱梁,边梁最重达68吨。

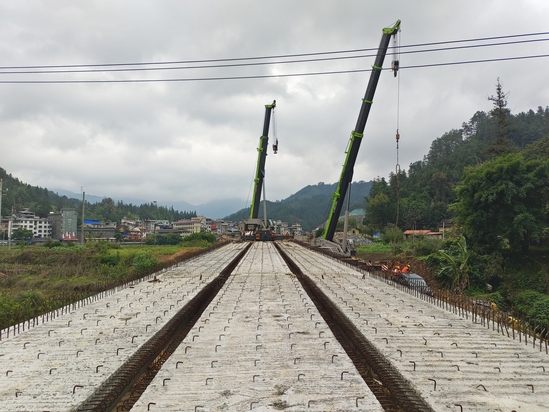

为确保施工安全与进度,项目管理团队提前主动对接当地供电局、政府等多方单位,经过多轮研讨与方案优化,最终敲定临时停电的施工方案,克服临近桥梁的10千伏线路对吊装作业的影响;针对箱梁运输难题,团队精心规划运输路线,采用定制化运输方案,确保远程运输安全;在吊装环节,创新采用2台150吨汽车吊双机抬吊技术,精准完成林秀中桥9片预制箱梁吊装。

作为广西来宾抽水蓄能电站物资运输的“生命线”,对外交通路建成后将大幅提升设备运输效率,为项目建设按下“快进键”。目前,林秀中桥已全面进入桥面铺装、附属设施安装阶段,建设团队将继续秉持高标准施工理念,确保道路早日通车,为广西来宾抽水蓄能电站建设提供坚实交通保障。
