普睿司曼完成索非亚海上风电场出口电缆工程

发布时间:2025-04-21    来源:外媒   关键词:普睿司曼,电缆,海上风电

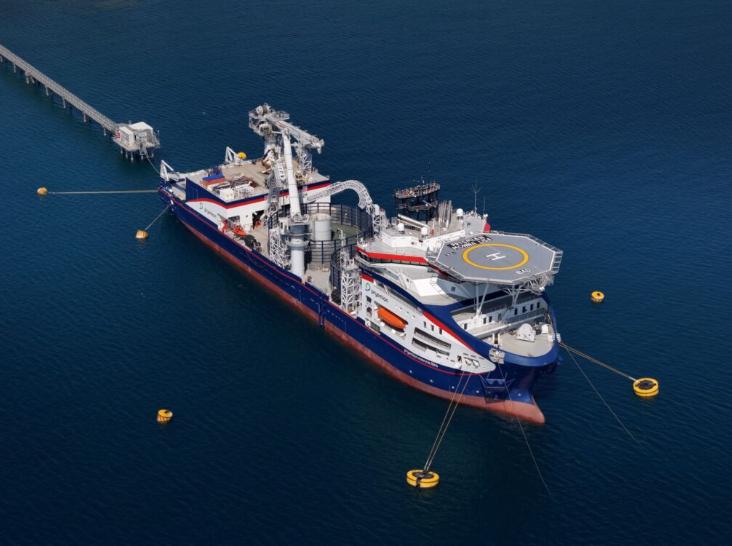

普睿司曼的新型电缆敷设船(clv)monna lisa 首次装载海底电缆,该电缆将运往投入运营后将成为美国最大的海上风电场。

来源:普睿司曼

普睿司曼两天前报道称,dominion energy 弗吉尼亚海岸海上风电 (cvow) 项目的海底电缆正在意大利 arco felice 工厂的 monna lisa 上装载。

2023年4月,列奥纳多达芬奇号姊妹船蒙娜丽莎号的龙骨铺设仪式 在罗马尼亚图尔恰举行, 标志着该船的建造正式开始,耗时约24个月。vard公司在完成钢材切割、龙骨铺设、发电机安装和船体安装 后,于2024年6月初将这艘171米长的船舶 下水。

随后,clv 开始了从罗马尼亚到挪威的 4,000 海里的旅程,沿多瑙河拖曳,穿越地中海,沿着葡萄牙和西班牙的海岸,到达位于 svik 的 vard 造船厂进行最后的装配和试验。

普睿司曼于 2 月 6 日报告称,该船已加入其船队。

提醒一下,dominion energy 选择了 deme group 和 prysmian 组成的财团 作为平衡工厂 (bop) 承包商,负责 cvow 项目基础和变电站的运输和安装以及阵列间和输出电缆的工程、采购、施工和安装 (epci) 服务。

普睿司曼将提供三条三芯220 kv hvac输出电缆,每条长约62公里,采用xlpe绝缘和单线铠装,总长约560公里,而deme则负责监督基础、变电站、内场电缆和部分输出电缆的完整海上安装工程。

deme于 2024 年 9 月使用其电缆安装船 living stone铺设了第一条出口电缆。

2.6 gw cvow 项目将配备 176 台 西门子歌美飒 14 mw 风力涡轮机 ,一旦投入运营将成为美国最大的海上风电场。

今年 2 月,dominion energy 透露,该风电场已完成约 50%,预计将于 2026 年底按时完工。

资讯来源:外媒
