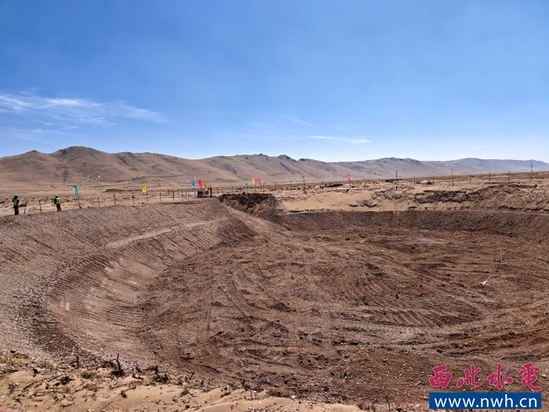

近日,在西藏自治区安多县海拔4650米的高原上,世界首个超高海拔光热项目——西藏开投安多县土硕100兆瓦光热 800兆瓦光伏一体化项目光热部分吸热塔基础开挖顺利完成,标志着西藏首个光热发电项目正式进入主体施工阶段,将为高原清洁能源开发注入新动力。

项目由公司牵头epc联合总承包,装机容量100兆瓦,位于那曲市安多县帕那镇东部约17.5千米处,是全球首个在超高海拔(4650米)、超低温度、极弱电网环境下建设的光热电站。建成后年均发电量为25508.0万千瓦时,年利用小时数约为2551小时,可为安多县及周边地区提供稳定清洁电力,减少化石能源消耗,助力碳减排目标实现。

吸热塔作为光热发电的核心设施,其基础工程完成是项目推进的关键节点,为后续吸热塔主体浇筑及定日镜安装奠定基础。项目地处高寒缺氧、气候多变的“生命禁区”,西北院epc联合体总包部人员克服了种种极端环境挑战,优化施工方案,采用高海拔适应性技术,确保了基础开挖的精准性和安全性。项目建设中,项目部积极参与组织当地施工及技术培训,让藏族同胞获益。目前,项目已完成吸热塔基础开挖及前期土石方工程,后续将持续推进混凝土浇筑和吸热塔主体结构建设。
