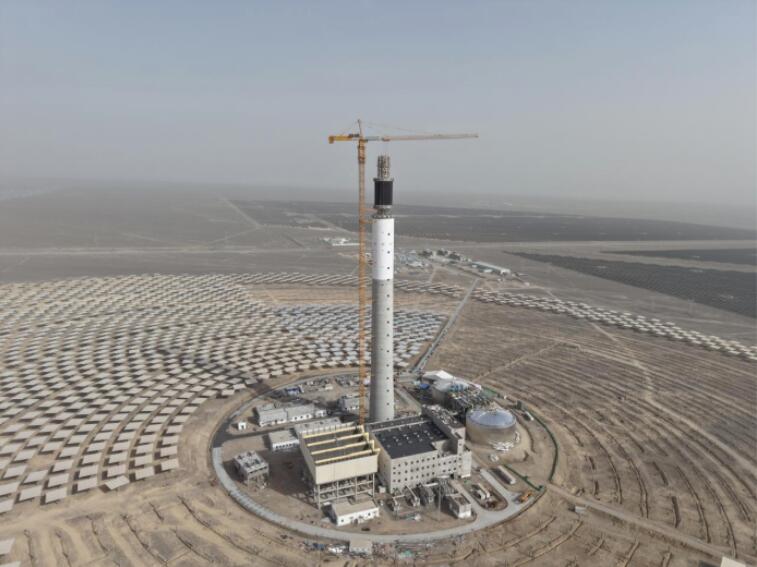

近日,中国能建西北院总承包的唐山海泰100兆瓦塔式光热项目吸热器管屏吊装全部完成。

唐山海泰100兆瓦塔式光热项目为基地型一体化综合能源示范项目,通过光热储能光伏电源优化组合、互补运行,可解决目前新能源基地大规模开发瓶颈,推进构建清洁低碳、安全高效能源体系,促进能源行业转型升级。

吸热器是光热电站的核心设备之一,吸热器管屏更是吸热器的核心组件,其功能是吸收定日镜反射的太阳能并将其转化为管屏内吸热介质熔盐的热能。管屏共计16面,单屏重16.5吨,高22.5米,安装高度达到200.8米。首片吸热器3月15日开始吊装,于3月23日全部吊装完成。

目前,项目正处于由安装转单体和分部试运阶段,后续按照进度计划要求进行化盐、吹管等工作,项目按照并网发电目标有序推进。
