据统计,本周(9月9日-9月13日)风电整机采购开标总计3752mw,风电机组招标总计3533.75mw;风电塔筒采购开标总计1271.75mw,风电塔筒采购招标总计390mw。
陆上风电:含塔筒最低中标单价1750元/kw,最高中标单价1869元/kw。不含塔筒最低中标单价1061元/kw,最高中标单价1600元/kw。
开标企业主要包括中泰集团、华能、大唐、中国电建4家。
本周获得风机订单的整机商为金风科技、明阳智能、三一重能、远景能源、电气风电、运达股份、中车株洲所、东方风电8家。
本周获得塔筒订单的企业有5家,分别是瑞祥重工有限公司、上海泰胜风能装备股份有限公司、中国水利水电第八工程局有限公司、玉门锦辉长城电力设备制造有限公司、山东中车同力钢构有限公司。

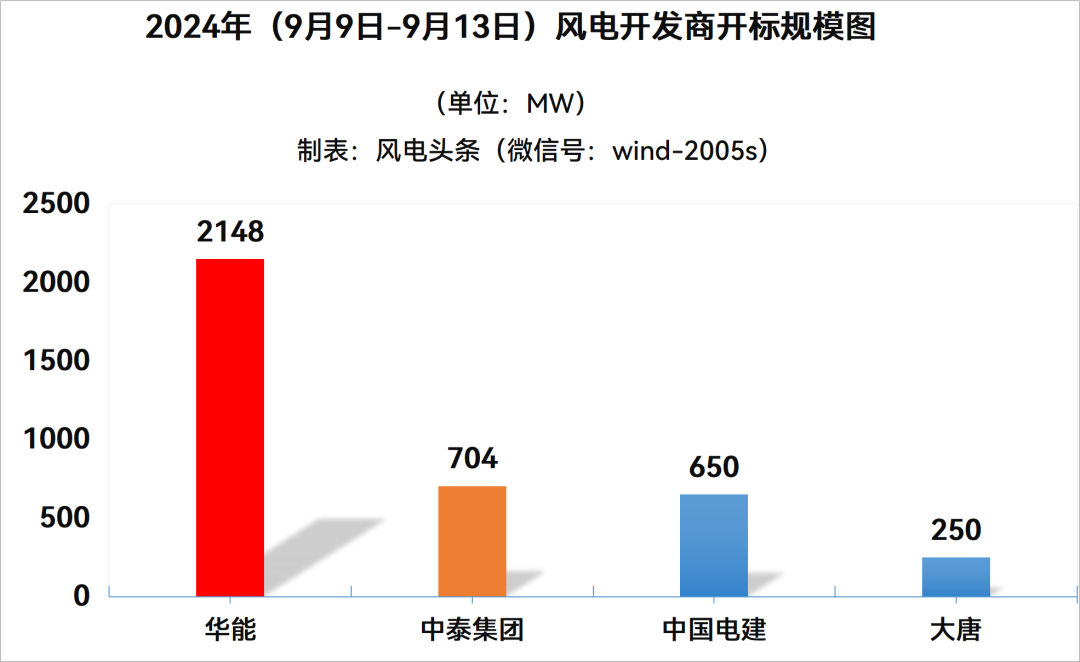

3752mw风电机组开标8家整机商入围
根据统计,本周共16个风电项目3752mw风机启动采购,斩获风电机组中标订单的整机商有金风科技、明阳智能、三一重能、远景能源、电气风电、运达股份、中车株洲所、东方风电8家。
开标的企业包括中泰集团、华能、大唐、中国电建4家。
华能开标2148mw,三一重能中标1444mw,东方风电中标504mw,远景能源中标200mw。
中泰集团开标704mw,金风科技中标448mw,明阳智能中标256mw。
中国电建开标650mw,明阳智能中标550mw,运达股份、中车株洲所中标100mw。
大唐开标250mw,电气风电中标200mw,金风科技中标50mw。

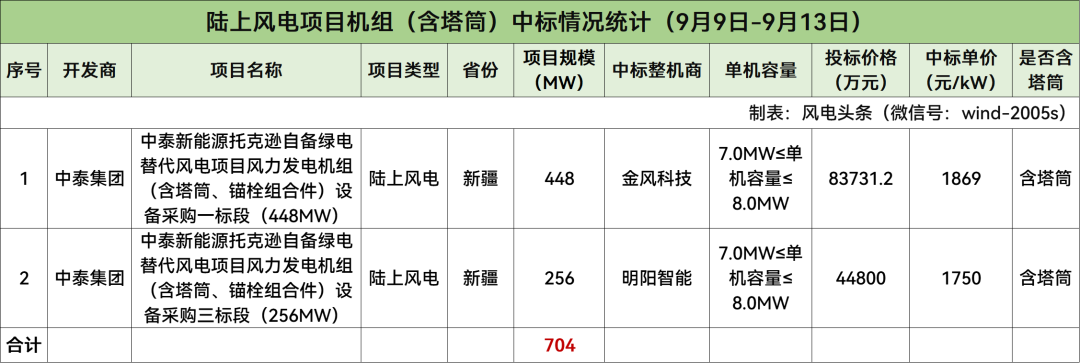

含塔筒陆上风电704mw
中标均价1810元/kw
据统计,本周含塔筒陆上风电项目共计2个,规模总计704mw,项目中标均价为1810元/kw。
最高中标单价为1869元/kw,项目为项目为中泰新能源托克逊自备绿电替代风电项目风力发电机组(含塔筒、锚栓组合件)设备采购一标段(448mw),由金风科技报出;最低中标单价为1750元/kw,项目为中泰新能源托克逊自备绿电替代风电项目风力发电机组(含塔筒、锚栓组合件)设备采购三标段(256mw),由明阳智能报出。
根据招标公告,中泰新能源托克逊自备绿电替代风电项目位于吐鲁番市托克逊县境内,总装机容量1150mw,分为三个标段,其中:一标段448mw,二标段446mw,三标段256mw。一标段、三标段机型均为单机容量(风电机组出口端)7.0mw及以上至8.0mw及以下,一标段容量不得超448mw;标段范围上选择机位≤83个,且不得调整机位位置坐标。三标段容量不得超256mw;标段范围上选择机位≤35个,且不得调整机位位置坐标。
风电机组整套(含塔筒)设备交货期为2024年10月至2025年4月;锚栓组合件:2024年10月15日前交付15套,2024年11月30日前全部交付完成;塔架:首批塔筒交货期为2024年11月,2024年11月30日前交付不低于5套,2025年1月31日前交付至26套,2025年4月30日前交付完毕;风电机组及附属设备:2024年11月首批风电机组供货,2024年11月30日前交付不低于5套,2025年1月31日前交付至26套,后续设备按工程进度和招标人要求分批次供货,2025年4月全部风电机组(含塔筒)设备交货完毕。

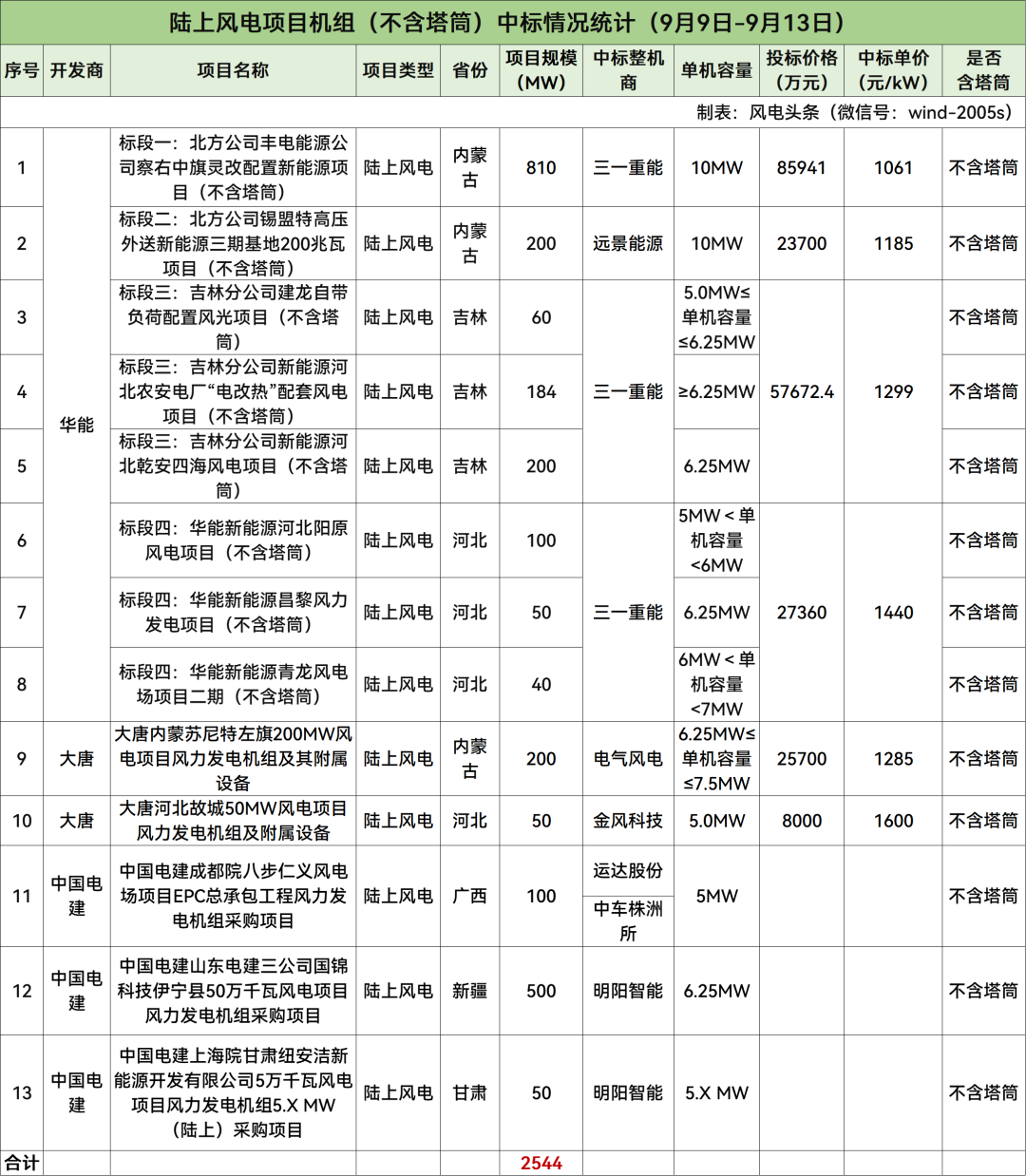

不含塔筒陆上风电2544mw
中标均价1312元/kw
据统计,本周不含塔筒陆上风电项目共计13个,规模总计2544mw,项目中标均价为1312元/kw。
最高中标单价为1600元/kw,项目为大唐河北故城50mw风电项目,由金风科技报出;最低中标单价为1061元/kw,项目为北方公司丰电能源公司察右中旗灵改配置新能源项目(不含塔筒),由三一重能报出。
根据招标公告,华能北方公司察右中旗灵改配置新能源等9个风电项目标段一:北方公司丰电能源公司察右中旗灵改配置新能源项目(不含塔筒)装机规模810mw,单机容量:10mw;风机数量:81台;叶轮直径:全场平均单位兆瓦扫风面积大于4154㎡/mw;(注:全场平均单位扫风面积=σ全部风机扫风面积/810兆瓦);轮毂高度:叶片运行的最低点距离地面不低于15米。风电机组安全等级至少需满足iec i c类及以上要求。本项目不接受不同机型的混排方案,不接受容量调整,接受单机限容,确保通过电网验收及并网发电要求。本项目采用钢塔。
标段二:北方公司锡盟特高压外送新能源三期基地200兆瓦项目(不含塔筒)装机规模200mw,单机容量:10mw;风机数量:20个;叶轮直径:全场平均单位兆瓦扫风面积大于4152㎡/mw;(注:全场平均单位扫风面积=σ全部风机扫风面积/200兆瓦);轮毂高度:叶片运行的最低点距离地面不低于15米。风电机组安全等级至少需满足iec ii c类及以上要求。本项目不接受不同机型的混排方案,不接受容量调整,接受单机限容,确保通过电网验收及并网发电要求;本项目采用钢塔。
标段三:吉林分公司建龙自带负荷配置风光项目(不含塔筒)装机规模60mw,单机容量:单机容量5.0mw及以上,6.25mw及以下;风机数量:10个;叶轮直径:200m及以上;轮毂高度:叶片运行的最低点距离地面不低于15米;本项目接受不同机型的混排方案(选用不超过两种机型,并提供混排方案),不接受容量调整,接受单机限容,确保通过电网验收及并网发电要求。本项目采用钢塔。
吉林分公司新能源河北农安电厂“电改热”配套风电项目(不含塔筒)装机规模184mw,单机容量:6.25mw及以上。风机数量:28个;叶轮直径:全场平均单位兆瓦扫风面积大于4780㎡/mw;(注:全场平均单位扫风面积=σ全部风机扫风面积/184兆瓦);轮毂高度:叶片运行的最低点距离地面不低于15米。本项目接受不同机型的混排方案(选用不超过两种机型,并提供混排方案),不接受容量调整,接受单机限容,确保通过电网验收及并网发电要求;本项目采用钢塔。
吉林分公司新能源河北乾安四海风电项目(不含塔筒)装机规模200mw,单机容量:6.25mw;风机数量:32个;叶轮直径:200米及以上;轮毂高度:115米及以上,125米及以下,且叶片运行的最低距离地面不低于15米。本项目不接受不同机型的混排方案。本项目采用钢塔。
标段四:华能新能源河北阳原风电项目(不含塔筒)装机规模100mw,单机容量:大于5mw,小于6mw;风机数量:18个;叶轮直径:200米及以上;轮毂高度:不低于115米,叶片运行的最低点距离地面不低于15米;本项目不接受不同机型的混排方案,不接受容量调整,接受单机限容,确保通过电网验收及并网发电要求;本项目采用钢塔。
华能新能源昌黎风力发电项目(不含塔筒)装机规模50mw,单机容量:6.25mw;风机数量:8个;叶轮直径:不小于200米轮毂高度:160米。本项目不接受不同机型的混排方案;本项目采用混塔。
华能新能源青龙风电场项目二期(不含塔筒)装机规模40mw,单机容量:大于6mw,小于7mw;风机数量:6个;叶轮直径:全场平均单位兆瓦扫风面积大于4380㎡/mw;(注:全场平均单位扫风面积=σ全部风机扫风面积/40兆瓦);轮毂高度:叶片运行的最低点距离地面不低于20米。本项目接受不同机型的混排方案(选用不超过两种机型,并提供混排方案),不接受容量调整,接受单机限容,确保通过电网验收及并网发电要求。本项目采用钢塔。
大唐内蒙苏尼特左旗200mw风电项目总装机容量200mw,不允许上下浮动,单机容量为6.25mw≤单机容量≤7.5mw,交货日期为2025年5月-8月。允许降容,不允许混排,风机总台数≤30台;叶轮直径200米及以上,轮毂高度 115米及以上;限定刚性钢塔,不接受柔塔。
大唐河北故城50mw风电项目总装机容量50mw,不允许上下浮动,单机容量5.0mw,叶轮直径200米及以上;轮毂高度不低于150米,不高于166米;不接受降容,不接受混排;塔筒形式为混塔。交货日期:2024年12月至2025年5月。
八步仁义风电场项目总装机容量100mw,拟安装20台单机容量5mw的风力发电机组,拟建设220kv升压站1座,并以1回220kv线路送出。配套建设20mw/40mwh储能设施。
国锦科技伊宁县50万千瓦风电项目位于新疆伊犁哈萨克自治州伊宁县境内,项目总投资35亿元,拟设计安装80台单机容量为6.25mw的风力发电机组,配套储能电站,总装机规模为500mw。
甘肃纽安洁新能源开发有限公司5万千瓦风电项目位于甘肃省武威市古浪县新堡乡东南部,场址内地形地貌属于山地,本期规划建设50mw。
含塔筒海上风电504mw

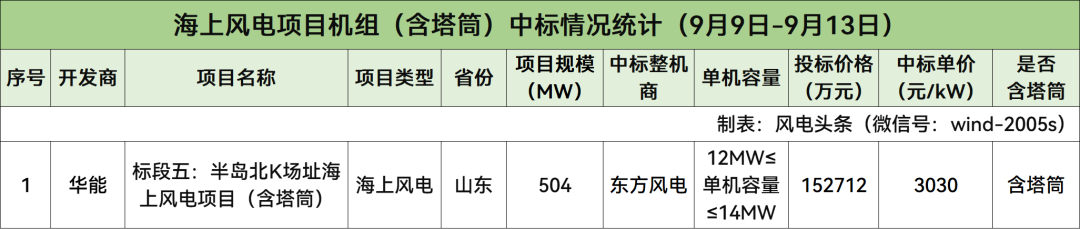

据统计,本周海上风电含塔筒项目共计1个,规模504mw,项目中标单价为3030元/kw。
根据招标公告,华能北方公司察右中旗灵改配置新能源等9个风电项目标段五:半岛北k场址海上风电项目(含塔筒)装机规模504mw,单机容量:单机容量12mw及以上,14mw及以下;叶轮直径:不大于260米(折合扫风面积约53093m2),同时单台风机单位兆瓦扫风面积大于3500m2/mw;轮毂高度:单桩基础顶高程为12.5米,叶片运行的最高点海拔高度不高于300米;iec ii c类及以上安全等级抗台型;基础型式:采用单桩基础;本项目不混排。
累计3533.75mw9家开发商风电机组招标
统计,本周风机招标市场方面,共20个项目3533.75mw风机启动采购,开发商是华润、华电、天顺风能、大唐、西藏开投、运达股份、山高新能源集团、新疆能源集团、航空工业新能源。
华润招标规模为200mw,华电招标规模为500mw,天顺风能招标规模为660mw,大唐招标规模为45mw,西藏开投招标规模为200mw,运达股份招标规模为200mw,山高新能源集团招标规模为93.75mw,新疆能源集团招标规模为1000mw,航空工业新能源招标规模为635mw。
根据招标公告,华润电力新野县200mw风电项目位于河南省南阳市新野县境内,项目总容量不低于200mw(超过按照核准容量计算),不超过30台风电机组。交货期/工期:锚栓组件或基础预埋件供货时间:2025年3月10日前提供第一批10套;2025年5月10日前提供全部。风电机组(含塔架)供货时间:2025年5月10日前第一批8套风电机组及塔筒到货;2025年6月10日前第二批8套风电机组及塔筒到货;2025年7月20日前第三批6套风电机组及塔筒到货;2025年8月20日前第四批剩余全部风电机组及塔筒到货。
西藏华电山南琼结6万千瓦风电项目位于西藏山南市琼结县,项目采购60mw风电机组、塔架及其附属设备,单机容量11台5mw,1台6.25mw。项目风机和塔筒设备的供货日期暂定为2025年3月至2025年5月。
西藏华电山南堆随4万千瓦风电项目位于西藏山南市曲松县,项目采购40mw风电机组、塔架及其附属设备,单机容量8台5mw。项目风机和塔筒设备的供货日期暂定为2024年11月至2025年3月。
黑龙江华电哈尔滨方正宝兴200mw风电项目位于黑龙江省方正县,项目规模200mw(容量不可浮动),项目工期:2024年10月-2025年12月。
黑龙江华电绥化安达200mw风电项目位于黑龙江省安达市,项目规模200mw(容量不可浮动),项目工期:2024年10月-2025年12月。
天顺风能660mw风电项目为三个标段,投标方按两种(一主选一备选)机型方案投标,接受混排方案,单机容量选用5.0mw及以上容量机型,轮毂高度160m-170m,总容量不超过660mw。其中标段一:天顺京山一期150mw风电项目、天顺京山二期100mw风电项目位于湖北省荆门市辖京山市,装机容量250mw,交货时间为2024年12月20日-2025年10月30日。标段二:天顺钟祥一期150mw风电项目、天顺钟祥二期100mw风电项目位于湖北省荆门市辖钟祥市,装机容量250mw,交货时间为2025年2月15日-2025年12月30日。标段三:合浦常乐160mw风电项目位于广西自治区北海市辖合浦县,装机容量160mw,交货时间为2025年8月30日-2026年2月30日。
大唐宁夏太阳山45mw分散式风电项目采购风力发电机组及附属设备(含塔筒),总容量45mw,允许浮动,44.5mw≤总容量浮动范围≤45mw,单机容量5mw≤单机容量<7mw,叶轮直径191米及以上;轮毂高度110米及以上;接受混排,混排机型不超过2种;接受降容,最多允许2台风机降容;塔筒形式为钢塔。交货日期为合同签订后60天内主机、塔筒开始交货,后续确保满足项目现场需求。
西藏开投色尼区曲果嘎姆200mw风电项目位于那曲市色尼区,本项目拟采购风机为单机容量大于等于5.0mw~5.0wm 11%(双馈异步发电机风力发电机组),单位千瓦扫风面积不低于 4.68m2/kw,110米≤轮毂高度<130 米,190米≤叶片长度<210米,总容量为200mw的全新制造、技术先进、性能稳定、安全可靠、适应超高海拔地包装完整的成套并网型风力发电机组(不含筒)。交货期:2025年5月1日前首批供货到风机吊装平台(6套风力发电机组及全部附属设备),2025年7月31日前剩余全部风机及附属设备完成供货到风机吊装平台。
磁县采煤沉陷区风光储氢一体化基地项目一期(200mw保障性风电)位于河北省邯郸市磁县岳城镇、时村营乡、讲武城镇、磁州镇,拟装设1台单机容量为5.44mw的风机、26台单机容量为5.56mw的风机、8台单机容量为6.25兆瓦风力发电机组,同期配套建设一座 220kv升压站、30mw/60mwh储能系统。拟通过1回220kv线路接入磁县220kv变电站220kv侧。交货期:自合同签订且生效以后,需在60天内供货到指定地点。
菏泽山高清洁能源有限公司山东菏泽牡丹区93.75mw风力发电项目位于山东省菏泽市牡丹区小留镇境内,招标范围为15台套6.25兆瓦风力发电机组(含钢混塔筒)及附属设备(叶片长度由投标方按照自己机型情况确定)备品备件、易耗品、专用工具等的供应、运输及交付,交货期:2025年1月20日前提供第一批5套风电机组及塔架;2025年3月30日前提供第二批剩余全部风电机组及塔架;实际交货日期以业主书面通知为准。
昌吉州“乌-昌-石”搬迁企业130万千瓦低碳产业园区项目位于新疆昌吉州,项目划分为2个标段,第一标段共采购50万千瓦风力发电机组(含塔筒、锚栓);第二标段共采购50万千瓦风力发电机组(含塔筒、锚栓)。单机容量为6.7mw及以上的风力发电机组(含其附件,总容量区间为100%-102%)。
计划供货时间:第一标段:锚栓组合件:2024年10月5日前交付10套,2024年10月20日前再交付50套,2024年11月10日前全部交付完成;塔架:2024年11月10日前交付首套,2024年11月30日前交付至15套,2025年3月10日前交付至30套,2025年5月30日前交付完毕;主机成套:2024年11月20日前交付首套,2024年12月20日前交付至10套,2025年3月10日前交付至30套,2025年5月30日前交付完毕;第二标段:锚栓组合件:2024年10月5日前交付10套,2024年10月20日前再交付50套,2024年11月10日前全部交付完成;塔架:2024年11月10日前交付首套,2024年11月30日前交付至15套,2025年3月10日前交付至30套,2025年5月30日前交付完毕;主机成套:2024年10月30日前交付首套,2024年11月20日前交付至15套,2025年3月10日前交付至30套,2025年5月30日前交付完毕。
中国航空工业新能源投资有限公司风力发电机组及其附属设备集中采购(2024年第一批)项目总规模635mw,项目分为4个标段,一标段:中国航空工业新能源朔城区源网荷储一体化项目装机容量100mw,单机容量:6.xmw(6.25mw-6.7mw),优先考虑6.25mw机型;叶轮直径:单台风机单位扫风面积不得小于5600m2/兆瓦;轮毂高度:叶片运行的最低点距离地面不低于15米,不含塔筒。二标段:航空工业新能源贵州惠水县摆金岗度(一期、二期)风电项目,装机容量225mw,单机容量:6.25mw;叶轮直径:单台风机单位扫风面积不得小于6000m2/兆瓦;轮毂高度:叶片运行的最低点距离地面不低于30米,含塔筒。三标段:航空工业新能源贵州惠水县摆金岗度(三期、四期)风电项目装机容量200mw,单机容量:6.25mw;叶轮直径:单台风机单位扫风面积不得小于6000m2/兆瓦;轮毂高度:叶片运行的最低点距离地面不低30米,含塔筒。四标段:中国航空工业新能源投资有限公司阳曲县20万千瓦风力发电项目装机容量110mw,单机容量:6.25mw,或6.25与5mw混排;叶轮直径:单台风机单位扫风面积不得小于5800m2/兆瓦;轮毂高度:叶片运行的最低点距离地面不低于15米,不含塔筒。

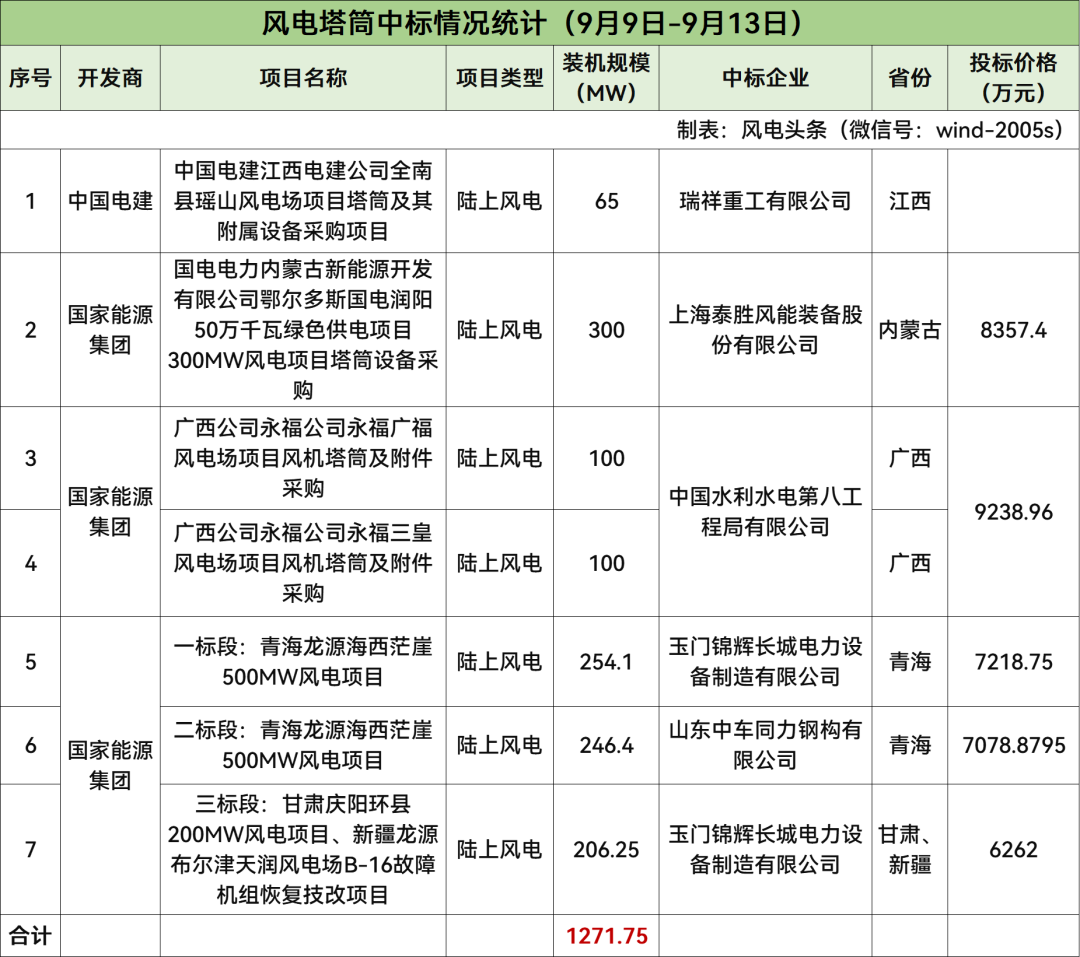

1271.75mw风电塔筒项目开标
据统计,本周有7个陆上风电塔筒项目开标,规模总计1271.75mw,开发商为中国电建、国家能源集团2家。
根据招标公告,中国电建江西电建公司全南县瑶山风电场项目位于江西省全南县东北31km处,项目涉及陂头镇、社迳乡,龙下乡,项目规划容量为6.5万千瓦。采购范围包含13套wd200-5000-125型号风力发电机组配套的塔筒及法兰制造材料的采购,运输,塔筒及全部内饰件的制作、装配及防腐、喷涂标识等相关服务。交货时间:2024年9月30日前交付2台,10月15日前再交付6台,10月31日前再交付5台。
国电润阳500mw上海庙经济开发区绿色供电项目(其中风电部分300mw)位于内蒙古自治区鄂尔多斯市鄂托克前旗上海庙镇,拟选风电场位于鄂托克前旗上海庙及巴朗庙,招标范围为45套6700kw风力发电机组塔筒(_轮毂高度115_m)、所有连接法兰及塔筒内附件(爬梯、平台、支撑、防坠落钢丝绳、灭火器具、电缆夹板、橡胶皮密封件、电气功能件、塔筒内部照明系统电缆和灯具、紧固件等塔内部件,但塔筒法兰连接用高强螺栓、升降机、防坠落滑块不在本次招标范围内。)交货期:自合同签订之日起45天开始交,2024年11月30日前全部交付完成。
广西公司永福公司永福广福风电场项目位于广西壮族自治区桂林市永福县广福乡一带山脊,项目规划装机容量为100mw,安装16台单机容量6.25mw的风力发电机组,招标范围为13套myse6.25-200/115(增强型)、3套myse6.25-193/115(增强型)风力发电机组塔筒,塔筒高度115米。交货期:2024年 9 月 30 日前累计交货4套塔筒;2024年 10 月 30 日前累计交货10套塔筒,2024 年 11月 30 日前全部塔筒交货。
广西公司永福公司永福三皇风电场项目位于广西壮族自治区桂林市永福县上寨村一带山脊,项目规划装机容量为100mw,安装16台单机容量6.25mw的风力发电机组,招标范围为14套myse6.25-216/120(增强型)、2套myse6.25-200/120(增强型)风力发电机组塔筒,塔筒高度120米。交货期:2024年 9 月 30 日前累计交货4套塔筒;2024年 10 月 30 日前累计交货10套塔筒,2024 年 11月 30 日前全部塔筒交货。
龙源电力龙源电力集团股份有限公司2024年第二批陆上风电项目(807.25mw)钢塔塔筒及附件采购公开招标项目分四个标段,一标段:总计254.1mw,青海龙源海西茫崖500mw风电项目(33台);二标段:总计246.4mw,青海龙源海西茫崖500mw风电项目(32台)。三标段:总计206.25mw,包含甘肃庆阳环县200mw风电项目、新疆龙源布尔津天润风电场b-16故障机组恢复技改项目两个项目;四标段:总计100.5mw,包含山西翼城100mw风电项目;交货期:2024年10月至11月。
390mw风电塔筒项目招标
据统计,本周有3个陆上风电塔筒项目招标,规模总计390mw,开发商为华电、金风科技、运达股份。
根据招标公告,贵州华电册亨岩架90mw风电项目位于贵州省黔西南册亨县,项目规模90mw,采购13台风电机组塔筒及其附件。交货期:2024年11月-2025年5月;计划开始交货日期:2024年11月5日(首台套交货)具体以甲方书面通知为准。
瓜州县润航风电有限公司瓜州10万千瓦风电项目位于甘肃省酒泉市瓜州县柳园镇西南11公里处,项目规划总装机容量100mw,本项目拟安装16台gwh204-6.25-115风机,总装机容量为100mw。供货时间:2024年11月25日交货首批。供货进度必须服从项目整体进度计划要求,具体时间以项目通知为准。
磁县采煤沉陷区风光储氢一体化基地项目一期(200mw保障性风电)位于河北省邯郸市磁县岳城镇、时村营乡、讲武城镇、磁州镇,拟装设1台单机容量为5.44mw的风机、26台单机容量为5.56mw的风机、8台单机容量为6.25兆瓦风力发电机组,同期配套建设一座 220kv升压站、30mw/60mwh储能系统。拟通过1回220kv线路接入磁县220kv变电站220kv侧。供货范围包括35台轮毂高度160米风机塔筒(含混段、转换段、钢段)及附件、备品备件、专用工具、消耗品及相关服务等。交货期:签订合同后,60日内完成。
来源:风电头条
