河北易县抽水蓄能水电站550千伏gis耐压试验顺利完成

发布时间:2025-05-14    来源:   关键词:抽水蓄能电站,新能源产业,中国电建,

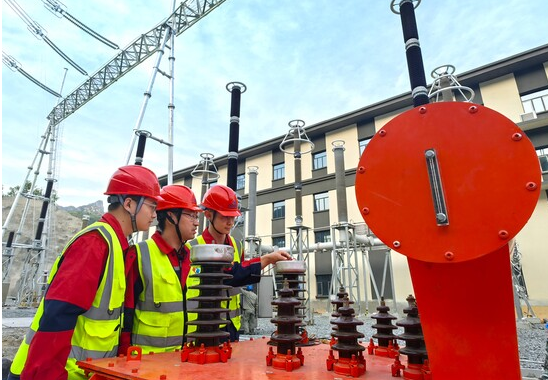

5月11日,由机电安装分局承建的易县抽水蓄能水电站550千伏gis交流耐压试验一次性顺利完成,标志着电气设备安装质量和绝缘性能达到预期标准,为项目倒送电、首台机组投产发电奠定坚实基础。

本次550千伏gis交流耐压试验是项目电气设备安装进程中的关键节点。项目部按照国网新源河北易县抽水蓄能公司要求,试验电压以出厂值100%(740千伏)执行,远超gb50150-2016《电气装置安装工程电气设备交接试验标准》80%(592千伏)要求,这一数值对设备绝缘性能提出更为严苛的考验。

为确保试验顺利完成,项目部与设备厂家深入研讨试验方案,精确核对每一个技术参数,严格落实各项安全保障措施。试验过程中,试验人员依照既定流程,稳步提升试验电压,密切关注设备各项数据变化,并借助局放检测技术,精准捕捉设备内部可能存在的绝缘缺陷隐患。最终,设备在740千伏高电压冲击下保持1分钟,无击穿、闪络。试验结果显示,局放检测数值始终维持在极低水平,远低于标准要求,各项数据均符合要求,设备绝缘性能优良,为后续电站稳定运行提供了坚实保障。

下一步项目部将有序推进550千伏高压电缆耐压试验、地下gis耐压试验、主变耐压试验等工作。
